历经450天艰苦施工,位于宁夏中卫、由中国铁建大桥局西北公司承建的中兰铁路(宁夏段)ZLZQ-3标峡门隧道顺利贯通,作为标段的重难点控制性工程,该隧道贯通为项目后续全线贯通奠定了坚实基础。

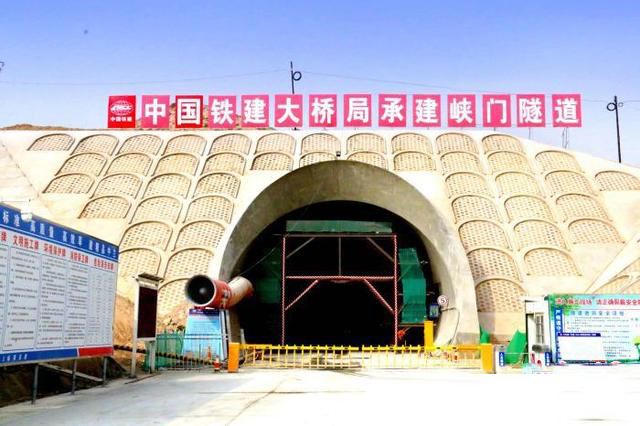

中兰铁路(宁夏段)ZLZQ-3标峡门隧道顺利贯通


新建中卫至兰州铁路东自中卫南站引出,西经兰州新区接至兰州枢纽,线路全长218.494公里,其中宁夏段46.213公里,桥隧比约88%。此次贯通的峡门隧道位于宁夏中卫市南部山区,起讫里程为DK66+530.27~DK67+523,全长992.73m,为双线无砟隧道,设计时速250公里/小时,最大埋深约48m,最浅处埋深仅有1-2米。洞门均为帽檐斜切式,围岩整体情况较差,不良地质围岩占比高,Ⅳ级围岩全长318m,Ⅴ级围岩全长409.73m,IV、V级围岩占比达73%。


中兰铁路(宁夏段)ZLZQ-3标峡门隧道顺利贯通

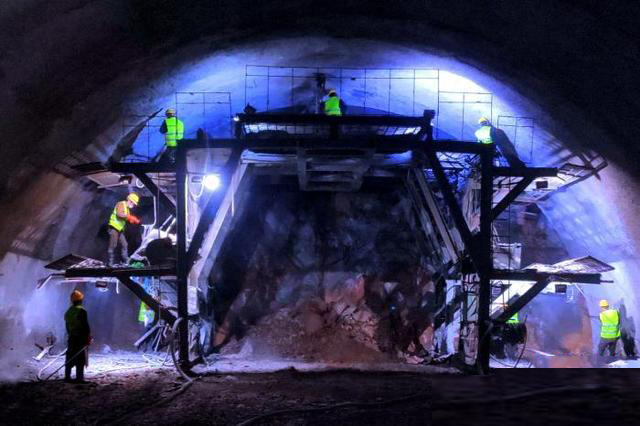

在施工过程中,受地形、地层、地下水及构造影响,隧道地质条件较复杂,节理裂隙发育,容易发生掉块、塌方事故。为了提高隧道施工的安全系数,建设者采用新奥法原理组织施工,根据不同围岩级别及周边环境选择相应工法,Ⅲ、Ⅳ级围岩采用台阶法开挖,Ⅴ级围岩浅埋、偏压及黄土地段采用三台阶法开挖。施工单位严格遵循“短进尺、弱爆破、强支护、勤量测、紧衬砌、快封闭”的施工原则,同时以地质调查法为基础,结合弹性波反射法等物探手段进行综合超前地质预报,施工安全得到保障。

“隧道开挖必须尽可能减轻对围岩的扰动,充分发挥围岩的自稳能力。钻爆过程中我们采用光面爆破技术进行爆破作业,根据围岩情况,及时修正爆破参数,以达到最佳爆破效果,形成整齐准确的开挖断面,这极大降低了安全风险,保障了隧道顺利贯通。”峡门隧道主管工程师孙长青表示。

中兰铁路(宁夏段)ZLZQ-3标峡门隧道顺利贯通

新建中兰铁路(宁夏段)是中国“八纵八横”铁路网京呼银兰通道的组成部分,项目建成后,银川至兰州两个省会(首府)城市之间的通行时间将大大缩短,并通过兰州打通宁夏向西到乌鲁木齐方向、向西南到成都、贵阳方向的快速通道,未来将与包银高铁、银西高铁、吴忠至中卫城际铁路共同构成宁夏回族自治区内联外通的“黄金通道”。
