银川“东热西送”二期工程城区段全面施工 预计8月底完工

银川“东热西送”二期工程城区段全面施工 预计8月底完工
发布时间:2020-03-18    浏览次数:3689次

文章来源:宁夏日报

3月17日17时许,银川市金凤区宁安大街上车水马龙。在宁安大街以西、黄河路与凤台路路段的银川“东热西送”二期工程施工工地上,孔师傅正蹲在管道上进行焊接作业。据宁夏华电供热公司相关负责人介绍,城区段自3月3日六盘山路开工以来,加快推进施工,截至3月17日,银川“东热西送”二期工程在银川城区内的路段施工已全面铺开。

银川“东热西送”二期工程城区段全面施工 预计8月底完工

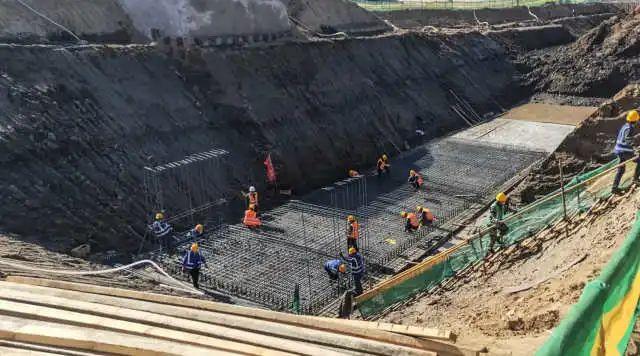

目前,二期工程在银川城区内途经的永宁快速通道、庆丰街、宁安大街、凤台路、沈阳路均已实施半封闭或全封闭施工。其中,宁安大街黄河路与凤台路施工路段长1280米,实施半幅封闭施工,截至目前已完成600米管道铺设,预计4月中旬完工恢复路面。

银川“东热西送”二期工程城区段全面施工 预计8月底完工

六盘山路管道焊接已基本完成。“二期工程在城区内管网长约22公里,我们实行千米制推进施工,即每次施工1公里左右,工程完成一段恢复一段,争取将施工带来的交通影响降至最低。”据项目负责人任建国介绍,城区段将于今年8月底全部完成施工。

银川“东热西送”二期工程城区段全面施工 预计8月底完工

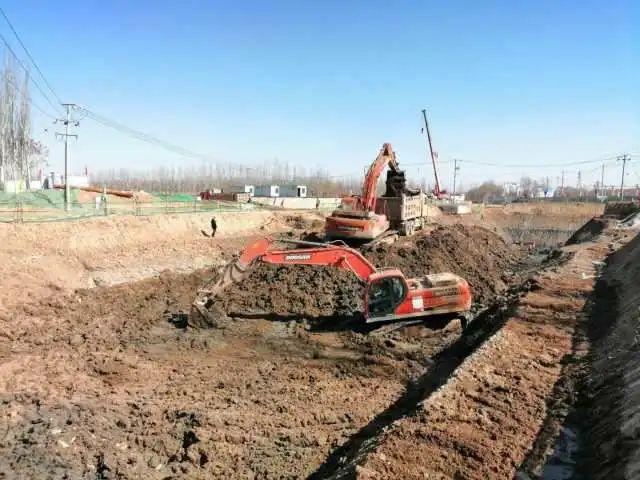

新冠肺炎疫情暴发以来,华电宁夏公司党委在做好疫情防控工作的同时,积极有序推动二期工程开复工。目前,工程各标段施工人员已陆续到位,项目进展顺利。其中,惠农渠穿越项目原计划3月底前完成渠道恢复,以确保春灌不受影响,目前已完成80%的施工;河东主管网累计管沟开挖500米,管道焊接累计完成276米;城区主管网累计管沟开挖1310米,管道焊接累计完成432米。

银川“东热西送”二期工程城区段全面施工 预计8月底完工
